Der Bau der PV-Anlage hat begonnen und wir wollen euch über den Baufortschritt informieren.
— 3. Mai 2010 —
das Gerüst wird gestellt, die Dachsanierung des Süddaches beginnt
— 10. Mai 2010 —
1/3 des Süddaches sind fertigt, die Installation der Montageschienen beginnt
— 13. Mai 2010 —

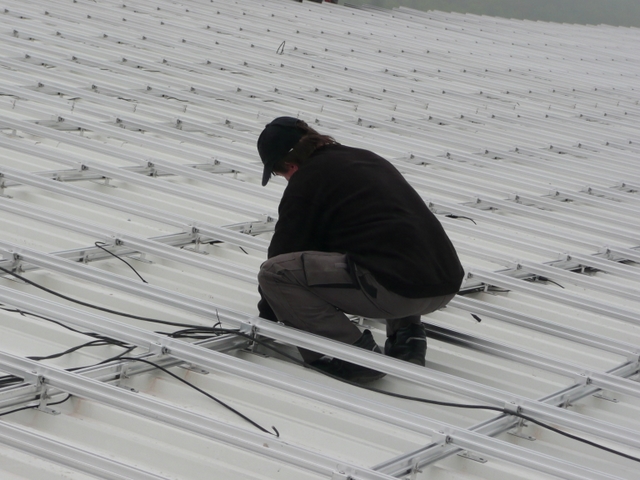

Unterkonstruktion für das Süddach ist fertig, die Montage der Längsschienen beginnt, die Kabelverlegung beginnt
— 17. Mai 2010 —

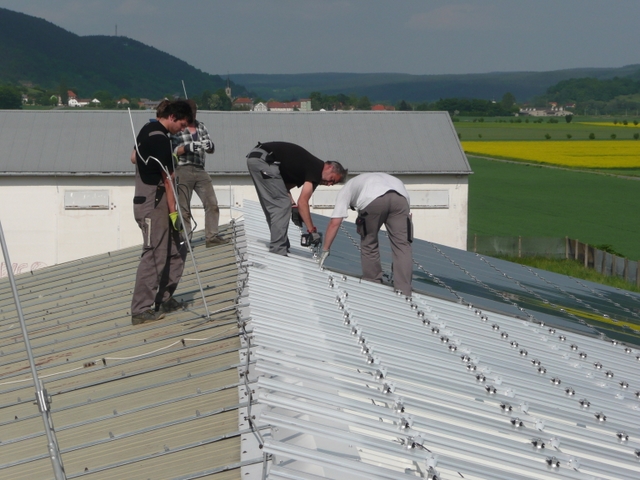

2. Dachhälfte wir eingerüstet, Montage der Querstreben beginnt
— 20. Mai —
Dachabschluss an der Ostseite fertig, Gerüst wird auf die Westseite umgesetzt, Firstbleche sind montiert, Wechselrichter sind montiert, Kabelkanal zum Trafohaus ist montiert …
— 21. Mai —
Montagegestell komplett montiert, Montage der Modulklemmen beginnt, Verkabelung der Stringzuleitung abgeschlossen.
— 25. Mai —
Blitzschutz montiert, Sturzregen, Montage der Module beginnt
— 26. Mai —
Montage der Module bis auf 2 abgeschlossen, Strasse wieder befahrbar
